Vận chuyển thiết bị điện gió dự án Đắk N’Drung (1,2,3) nhanh như gió dù đường xấu
1. Hiện trạng các tua bin điện gió cần vận chuyển

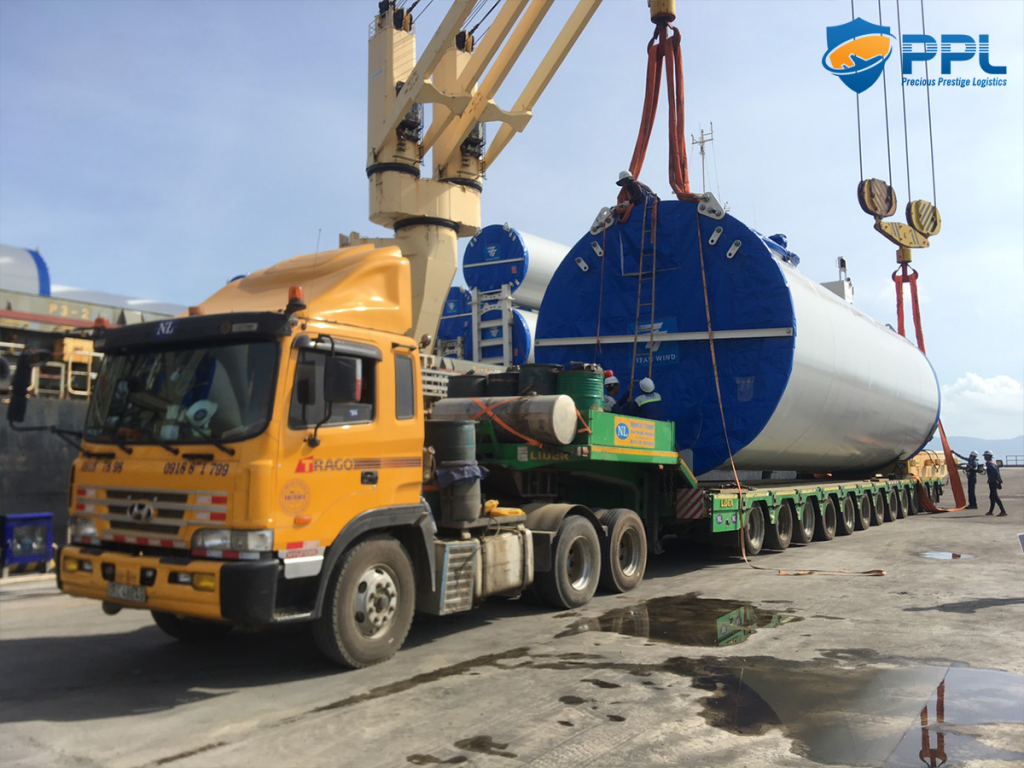

Ảnh: Bốc xếp ống trụ điện gió tại cảng Nam Vân Phong
Đóng điện dự án 300 MW điện gió, cung cấp năng lượng sạch cho tỉnh Đắk Nông theo đúng kế hoạch là thành tích đáng tự hào của đội ngũ vận chuyển PPL. Ngoài việc phải đối mặt với những những cơm như trút nước trong quá trình vận chuyển và khu vực bãi tạm ngập sâu trong bùn sau những cơn mưa thì việc xin giấy phép vận chuyển hàng siêu trường siêu trọng như thiết bị điện gió là cả một quá trình. Trọng lượng, kích thước vật thể vượt khổ cho phép của đường bộ Việt Nam theo quy chuẩn 41. Nên để được vận chuyển, lưu thông trên đường của các thiết bị này, thì đội ngũ kỹ thuật PPL cần khảo sát kỹ lộ trình, đưa ra phương án vận chuyển cùng với thiết bị phù hợp để xin giấy phép của Tổng cục đường Bộ hoặc Sở GTVT các tỉnh.

2. Kinh nghiệm vận chuyển thiết bị điện gió từ năm 2014

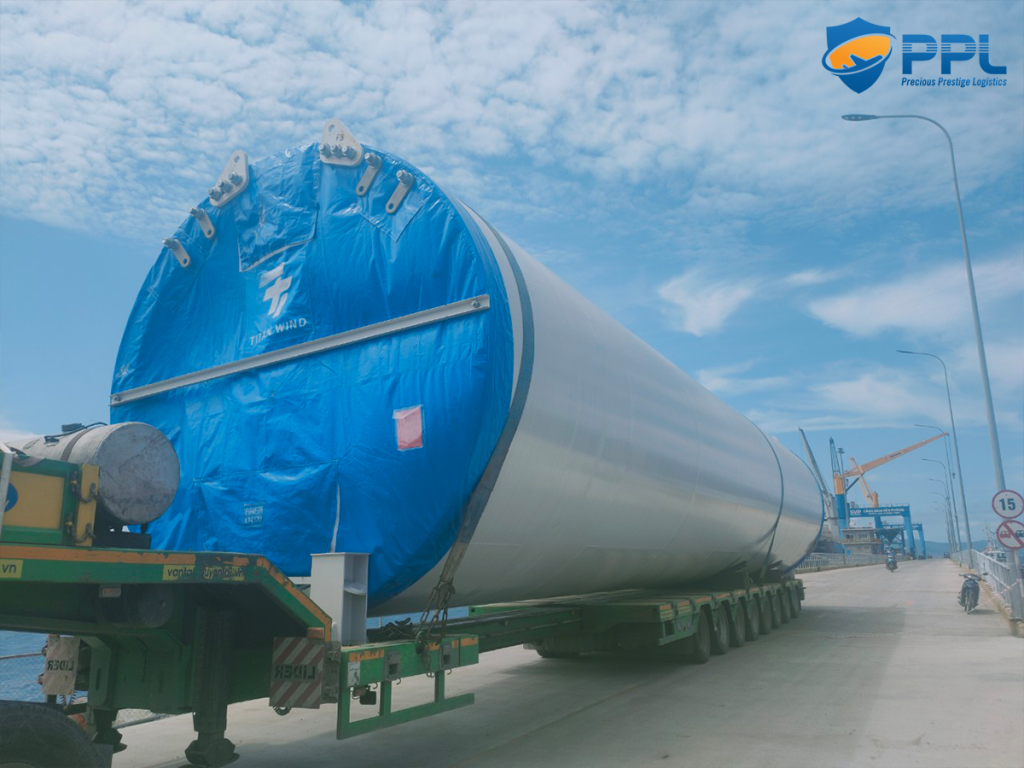

Ảnh: Lashing ống trụ điện gió siêu trường siêu trọng

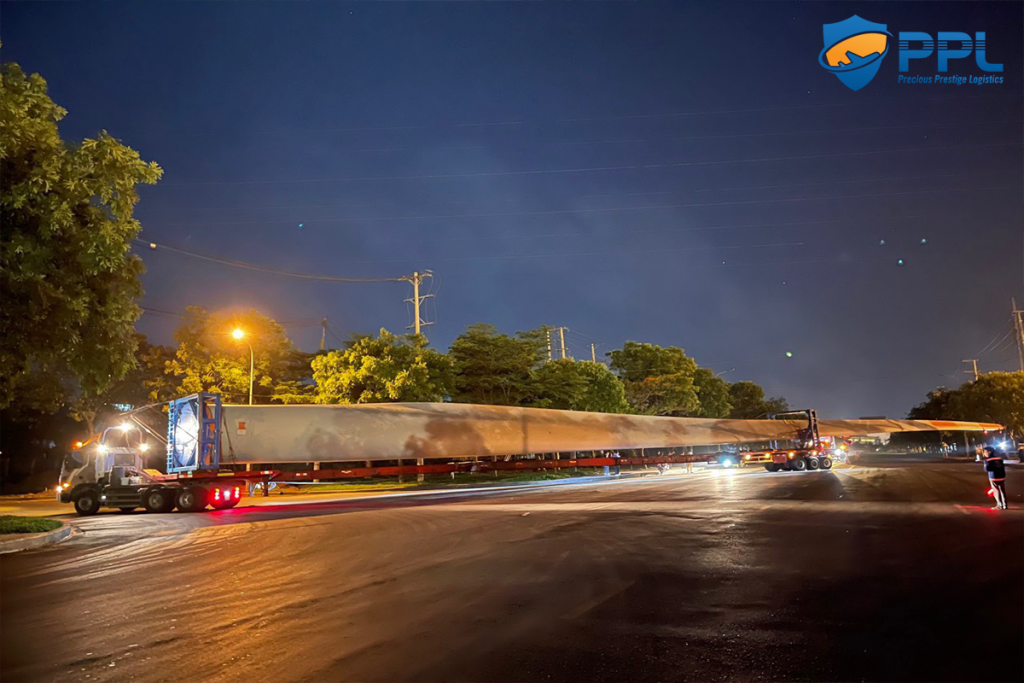

Ảnh: Mooc cánh vận chuyển cánh quạt tua bin gió
Những công đoạn để thực hiện dự án

Ảnh: Vận chuyển cánh quạt điện gió siêu trường siêu trọng vào bãi Đăk Nông
Thực hiện các công đoạn dự án
Để vận hành trơn tru và tối ưu thì công việc được chia tải giữa các kỹ sư vận tải, lái xe đầu kéo, quản lý dự án và thư ký dự án. Để tối ưu hóa chi phí thì chỉ điều động nhân sự tài mỗi pha của dự án khi cần tới khối lượng công việc đó. Dù đã chuẩn bị kỹ cho mọi tình huống có thể lường trước, PPL vẫn phải vượt qua thử thách khó lường là thời tiết. Vùng núi Dak Nông mưa nhiều bất thường vào tháng 7. Việc vận chuyển thiết bị điện gió trong ngày mưa tầm tã của tỉnh Đắk Nông phải tạm dừng khi trời mưa, sau mưa việc vận chuyển đã khó nay còn khó hơn. Đường ướt làm hạn chế tốc độ di chuyển của xe đầu kéo và mooc, nguy cơ đường trơn trượt rất cao, nên lái xe phải đi chậm. Sau cơn mưa lớn, khu vực thi công và bãi tạm trở thành 1 vũng đầm lầy gây khó khăn cho việc vận chuyển. Địa hình thay đổi không thể đặt những linh kiện của tuabin xuống đất. Ngay lúc đó PPL đã quyết định triển khai nhân sự tập trung toàn bộ nguồn lực để loại bỏ lớp bùn đất trên bề mặt thi công của dự án, đặt hệ thống thoát nước ở khu vực đó, tất cả các lối đi của xe đầu kéo và moóc vào khu vực thi công đều được trải đường chịu lực để đảm bảo đường đi an toàn.

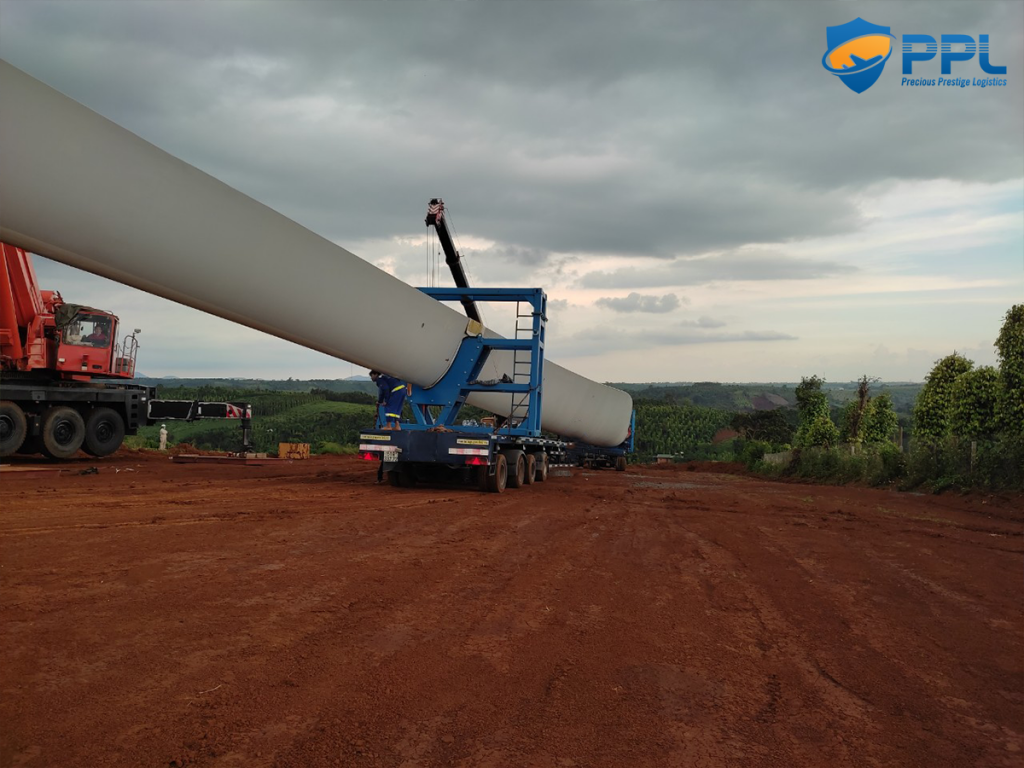

Ảnh: Hạ cánh quạt điện gió siêu trường siêu trọng vào bãi Đăk Nông
Đó là niềm tự hào mà PPL có được trong sự nghiệp vận chuyển ( logistics ) của mình. Luôn đáp ứng và thích nghi nhanh với mọi tình huống, yêu cầu của dự án nhằm đạt kết quả tất nhất có thể. Nhờ có trang thiết bị hiện đại, nhân lực nhiều kinh nghiệm và ứng phó nhanh, PPL đã có thể hoàn thành dự án vận chuyển điện gió Đak Nông đúng tiến độ, đóng điện thương mại trong năm 2021.
3. Các nguồn lực sử dụng trong dự án
| NGUỒN LỰC |
| RƠ MOOC Rơ mooc thủy lực tự hành 17 trục 6 Rơ mooc lùn Rơ mooc rút 4 trục ≥ 46m 2 adapter vận chuyển cánh quạt tua bin gió |
| THIẾT BỊ CHUYÊN DỤNG 2 đầu kéo MAN chuyên dụng 4 đầu kéo Hyundai Trago 5 đầu kéo SITRAK |
| ĐỘI NGŨ 40 kỹ sư + công nhân PPL |
