Dự án Nhà Ga T3 - Sân bay Tân Sơn Nhất
Dự án Nhà ga T3 Tân Sơn Nhất là dự án trọng điểm quốc gia do Tổng Công ty Cảng hàng không Việt Nam (ACV) làm chủ đầu tư, được khởi công từ cuối năm 2022 với tổng mức đầu tư gần 11.000 tỷ đồng.
Mục tiêu & phạm vi công việc
- Vận chuyển an toàn, đúng tiến độ toàn bộ kết cấu thép phục vụ thi công Nhà ga T3.
- Đảm bảo tiêu chuẩn an toàn giao thông và kỹ thuật khi vận chuyển hàng siêu trường – siêu trọng.
- Phối hợp chặt chẽ với ATAD và đơn vị thi công tại công trường.
Thách thức chính
- Khối lượng vận chuyển lớn (3.156 tấn) trong thời gian ngắn.

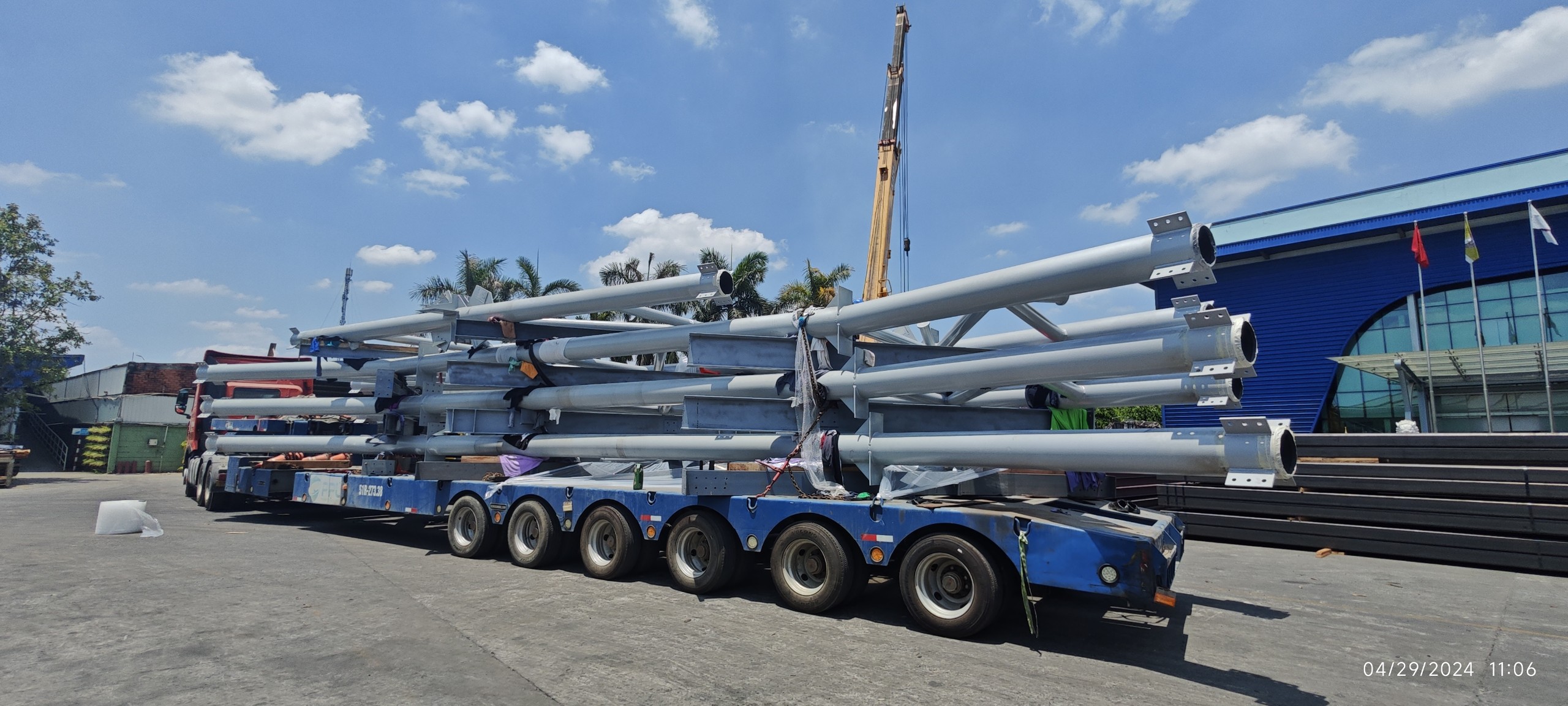

- Kết cấu thép kích thước lớn (~24 m dài, ~5 m rộng).
- Tuyến đường vận chuyển qua khu vực có mật độ giao thông cao.
- Yêu cầu tuân thủ nghiêm ngặt quy định an toàn và kiểm soát tiến độ của dự án quốc gia.
Giải pháp & triển khai

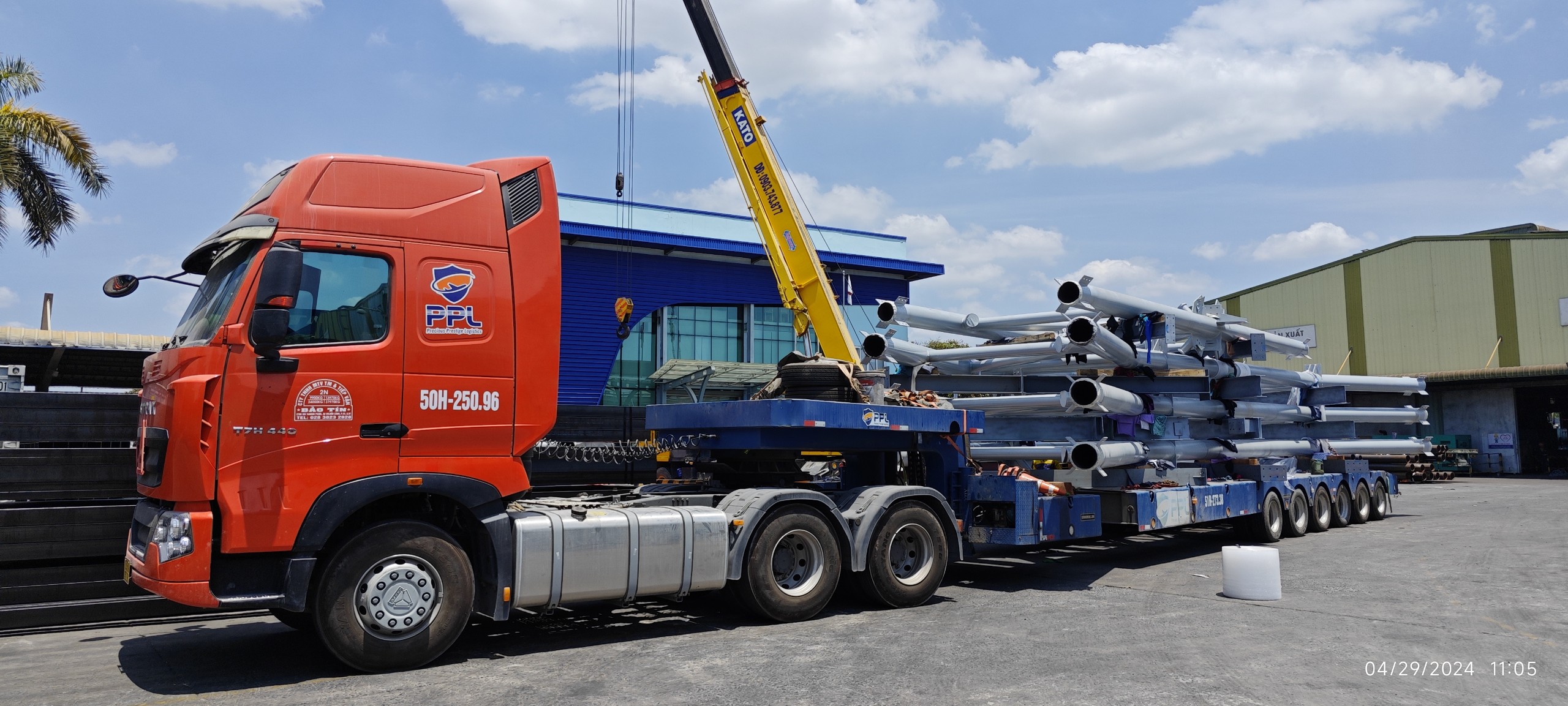

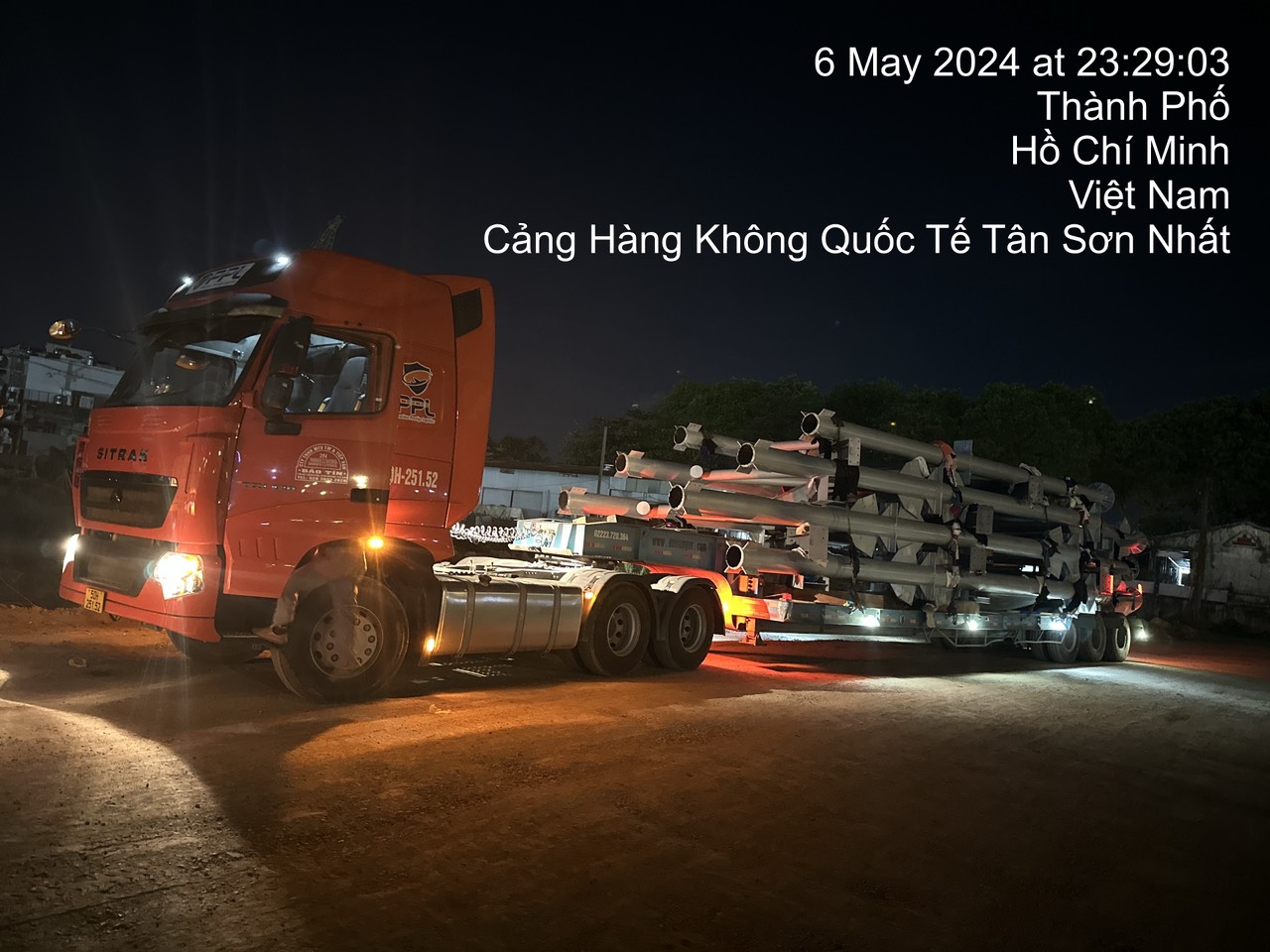

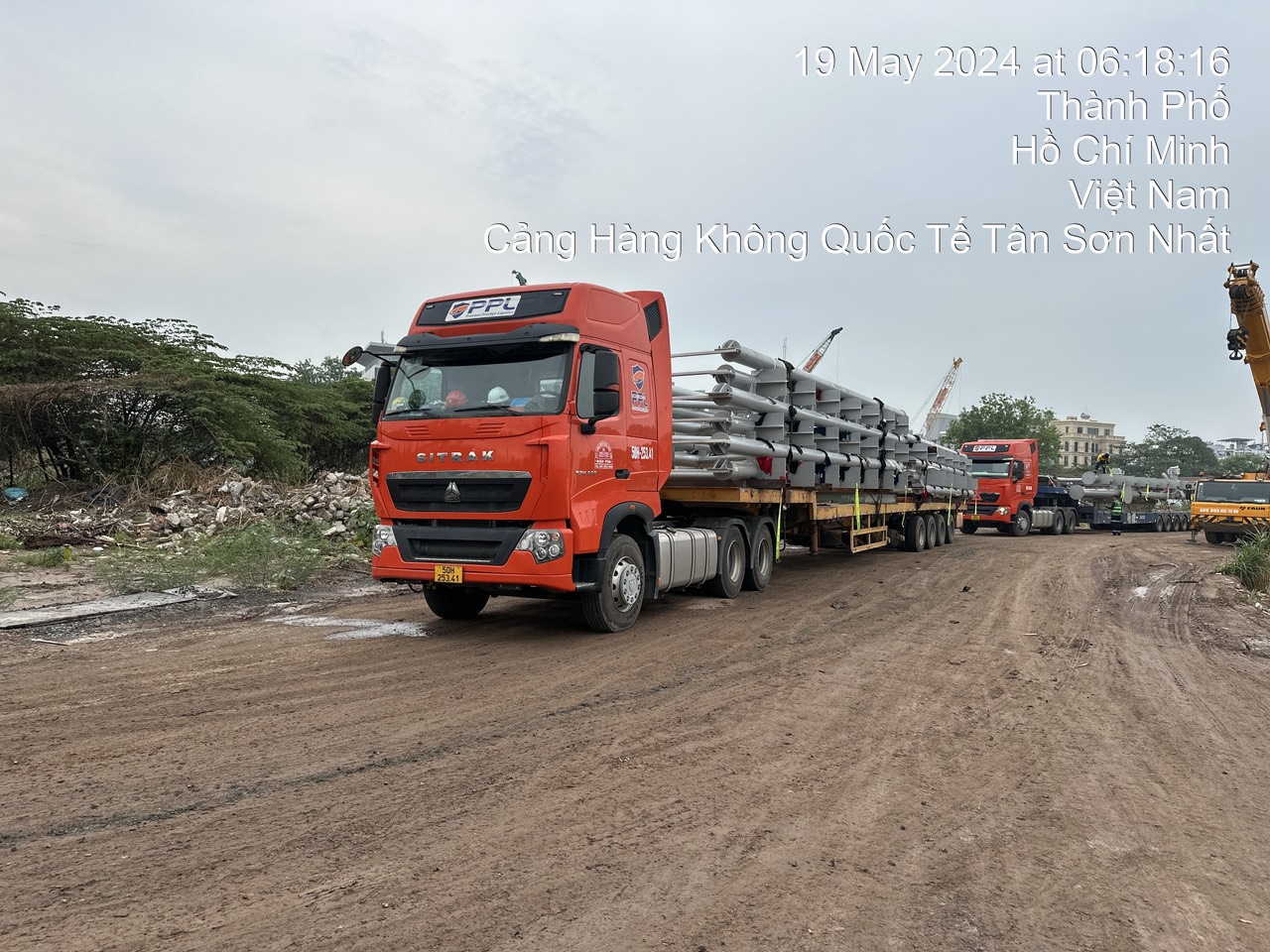

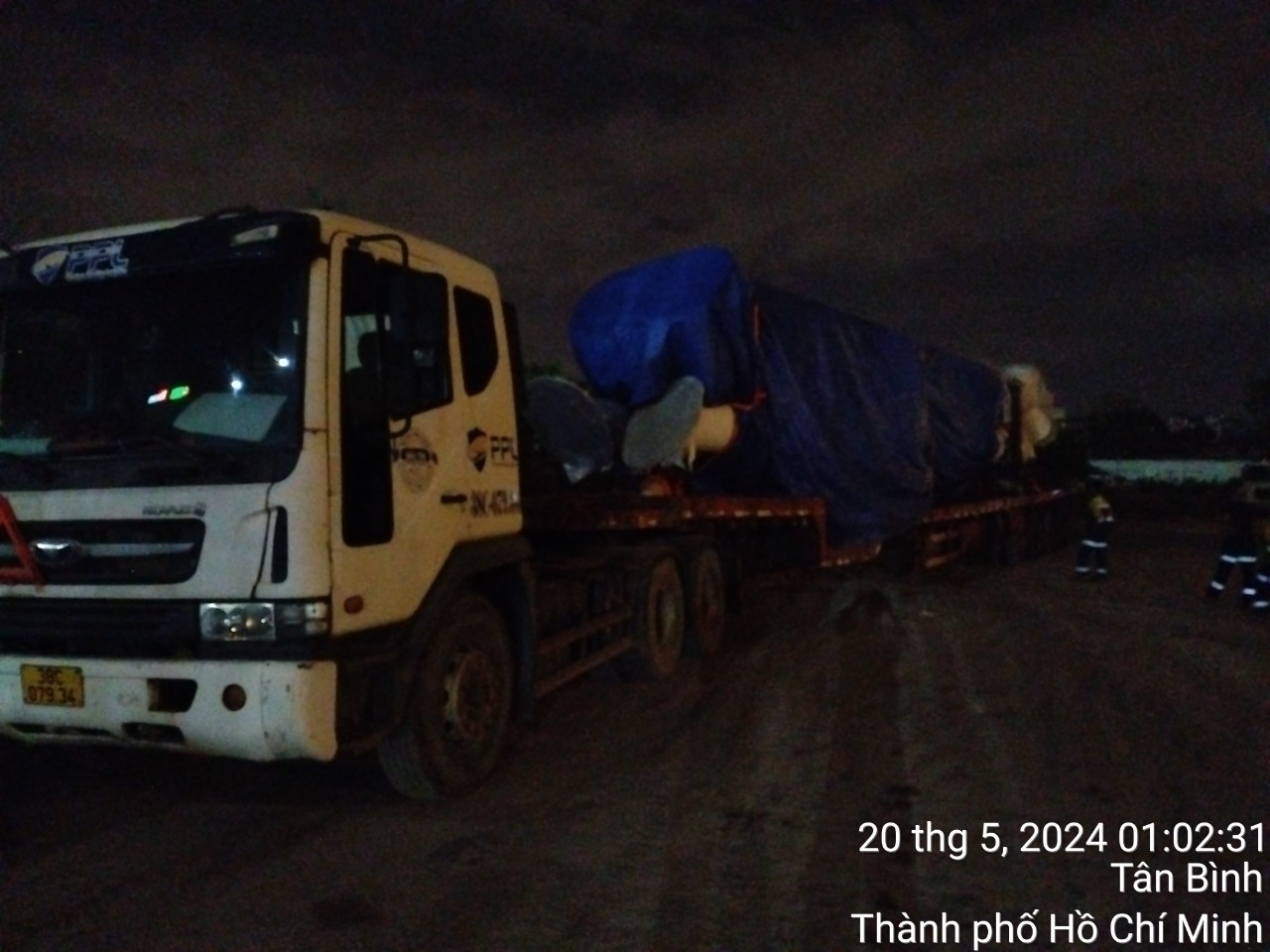

- Huy động đội xe siêu trường – siêu trọng chuyên dụng, đạt chuẩn quốc tế.
- Lập phương án vận chuyển tối ưu theo từng tuyến đường để giảm thiểu rủi ro.

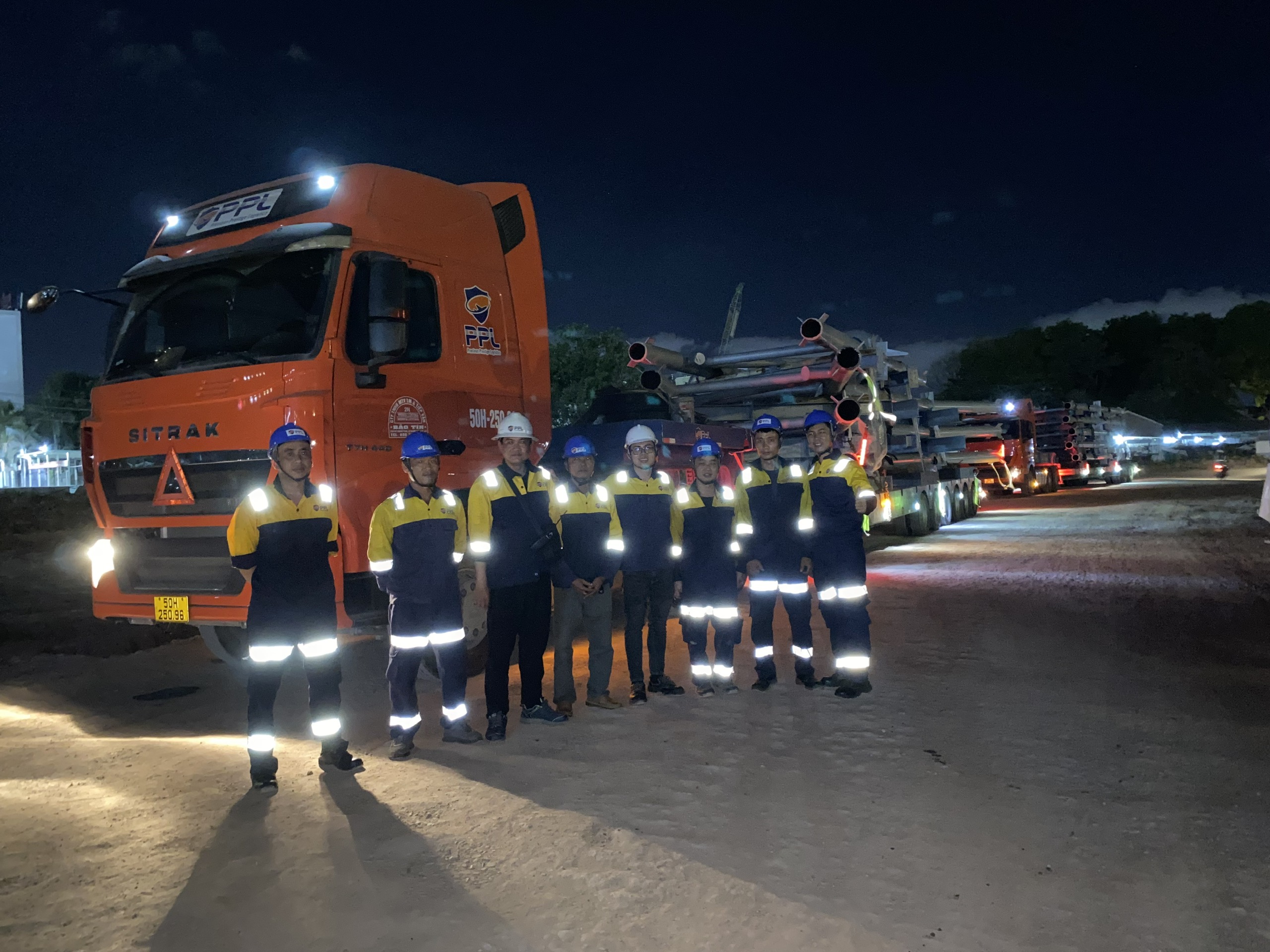

- Điều phối nhân sự theo ca, đảm bảo lưu thông an toàn tại khu vực đông dân cư.

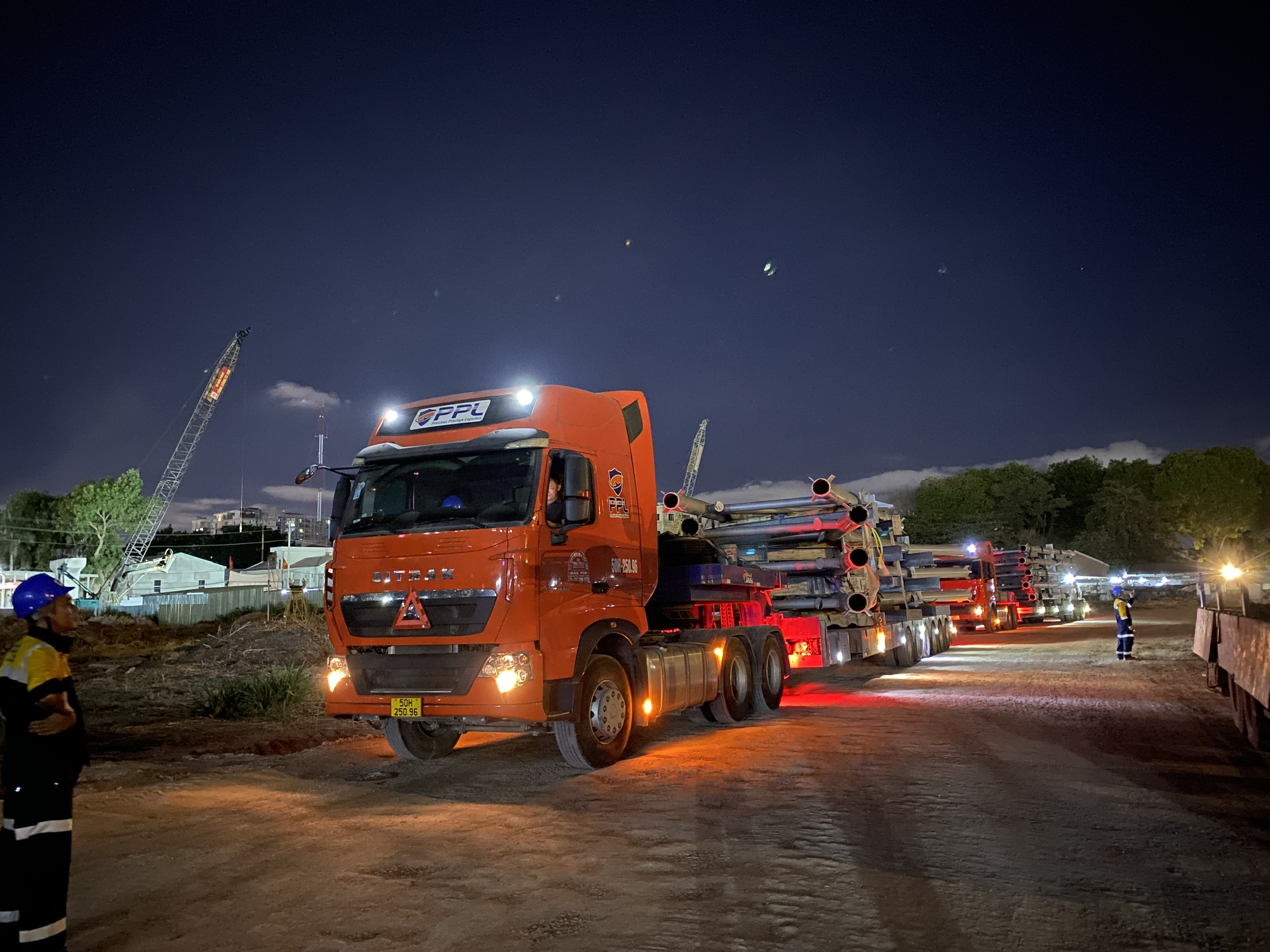

- Giám sát 24/7 nhằm kiểm soát tiến độ và chất lượng vận chuyển.
Tổng quan dự án
Chủ đầu tư
Tổng Công ty Cảng hàng không Việt Nam (ACV)
Nhà thầu kết cấu thép
ATAD
Khối lượng vận chuyển
1.650+ tấn từ ATAD Long An1.505+ tấn từ ATAD Đồng Nai
Kích thước kết cấu
Dài ~24 m, rộng ~5 m
Thời gian vận chuyển
05/2024 – 09/2024
Kết quả & hiệu quả
- Toàn bộ kết cấu thép được vận chuyển an toàn, đúng kế hoạch, không phát sinh sự cố.
- Đảm bảo đầy đủ yêu cầu kỹ thuật và tiến độ của nhà thầu ATAD.
- Góp phần thúc đẩy tiến độ xây dựng công trình trọng điểm quốc gia – Nhà ga T3 Tân Sơn Nhất.
