Dự án Điện gió Cư Né, Krông Búk

PPL tham gia vận chuyển và làm thủ tục thông quan thiết bị cho Dự án điện gió Cư Né và Krông Búk, gồm 73 tháp điện gió kích thước siêu trường – siêu trọng, phục vụ tiến độ thi công gấp rút tại Đắk Lắk.

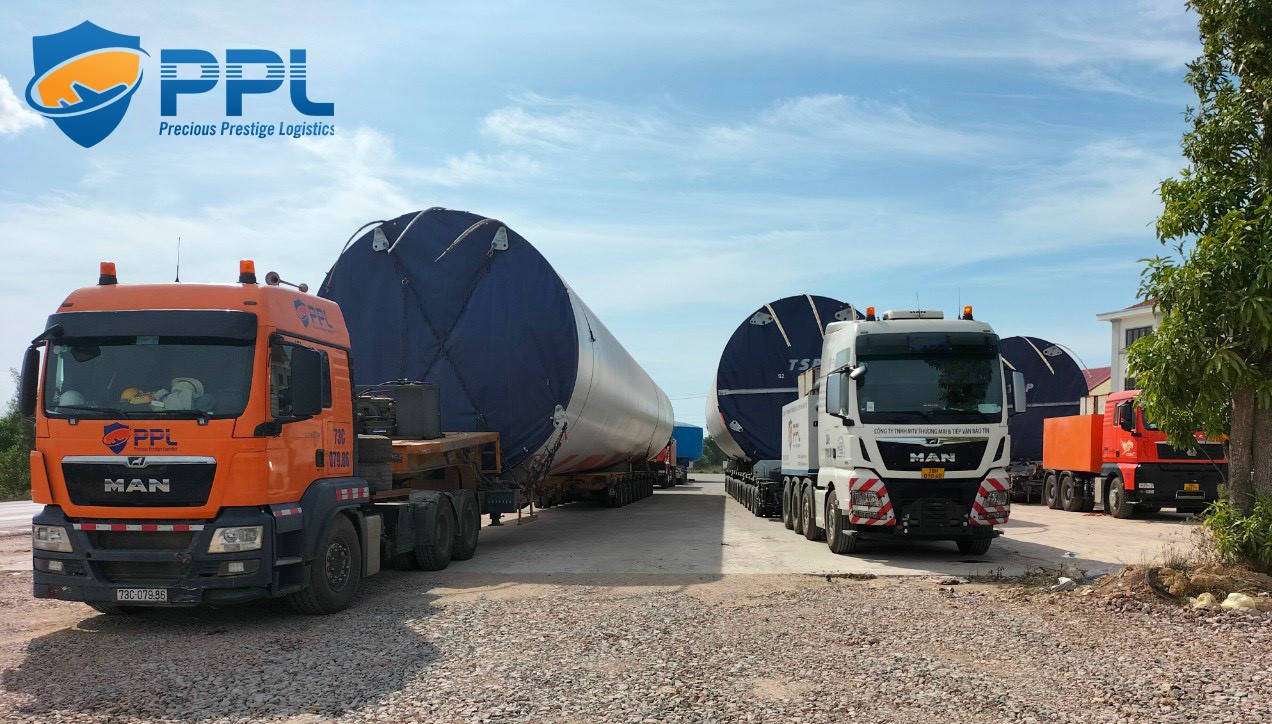

z2851470009915-d6cbf5f38b4d9cce5ba9f5e83b921d75

Mục tiêu & phạm vi công việc

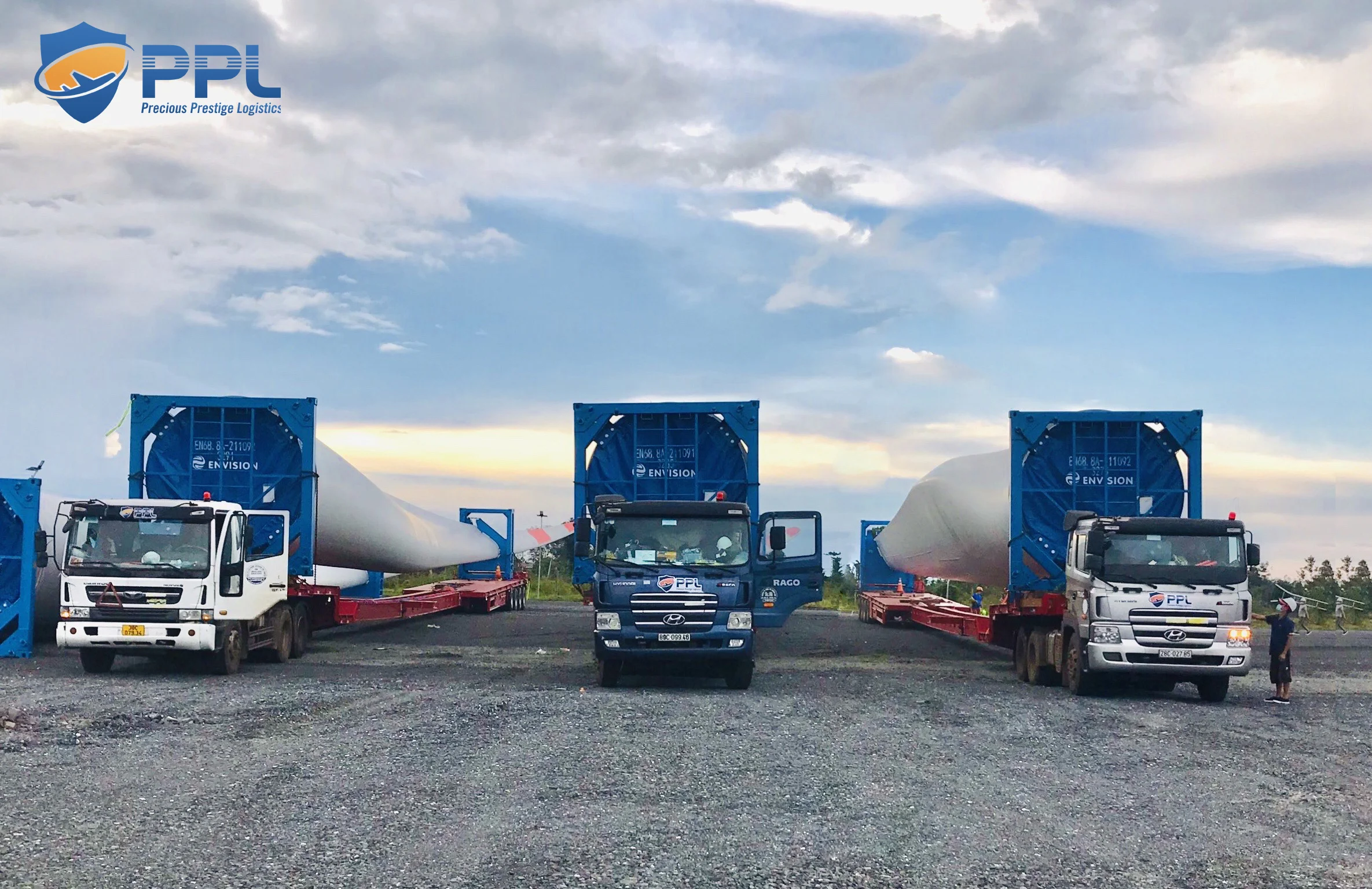

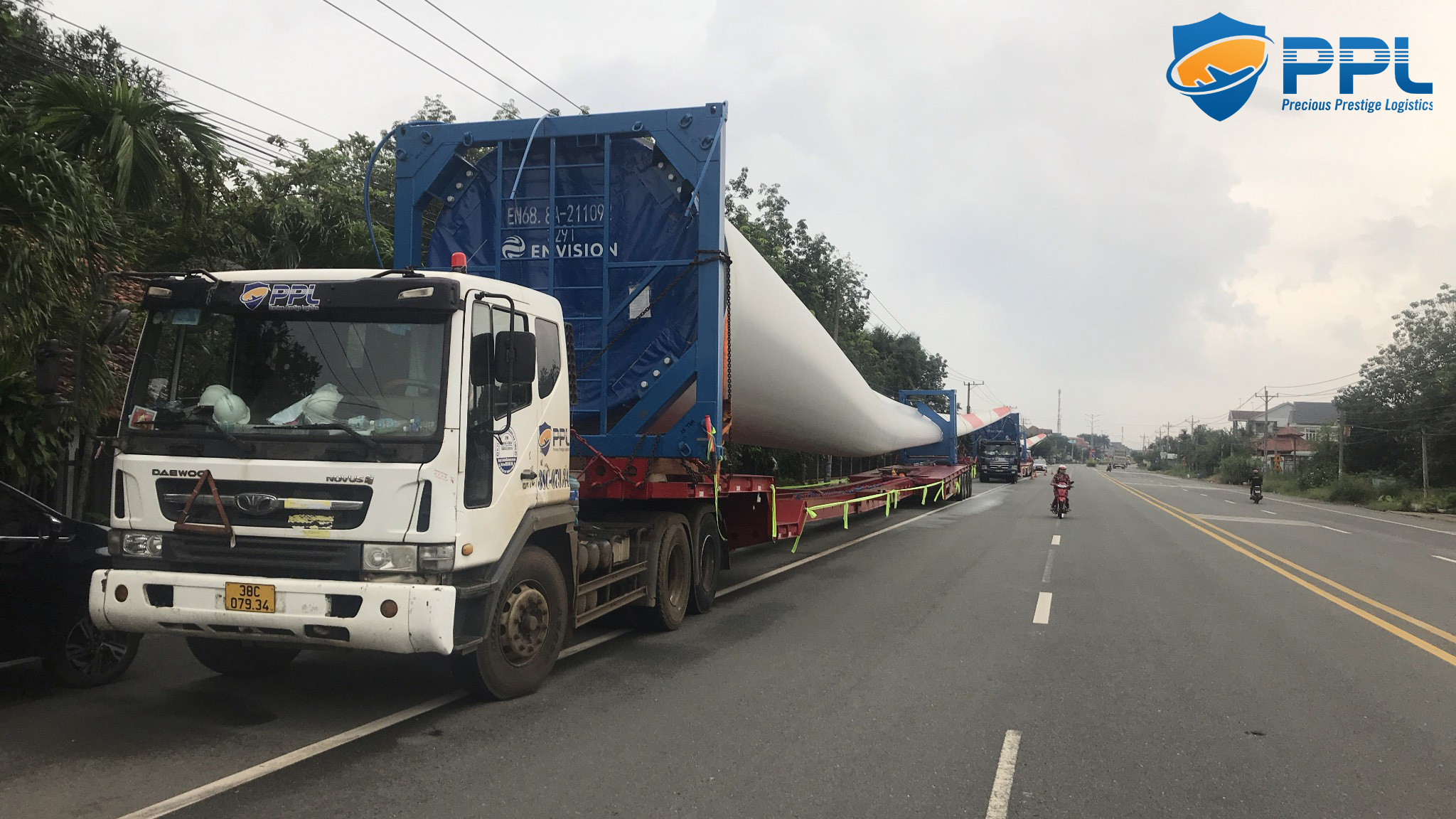

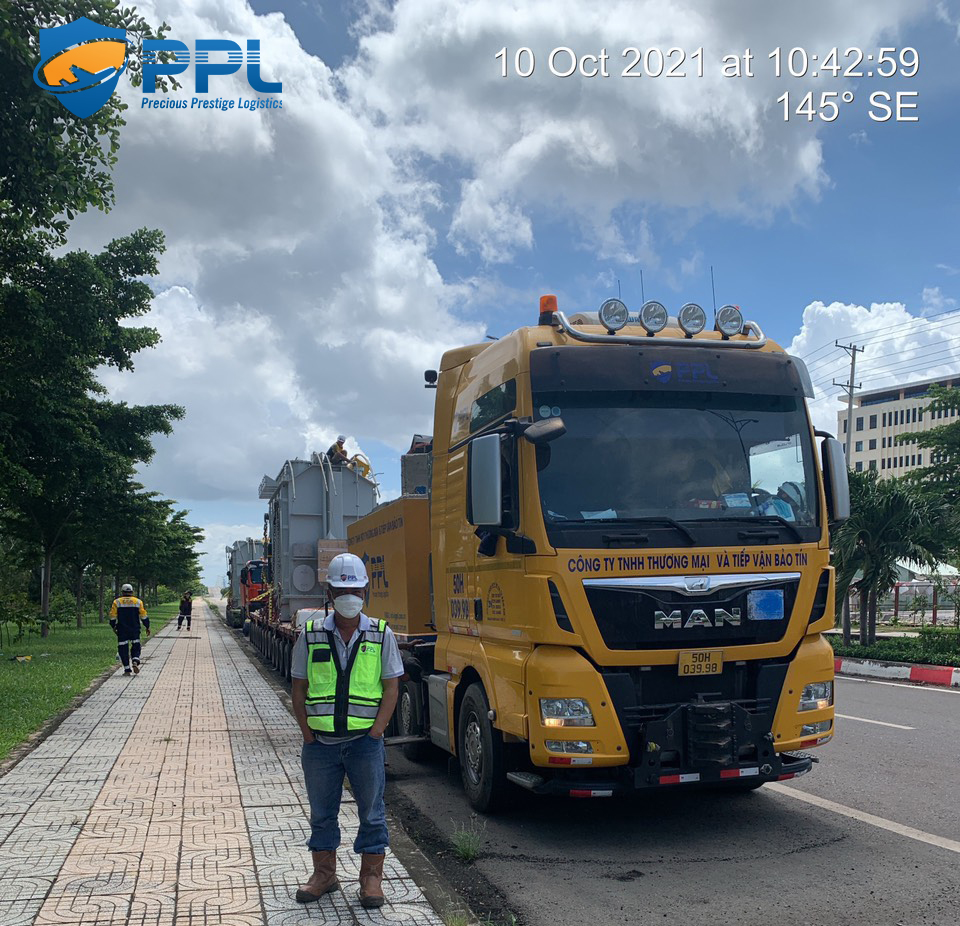

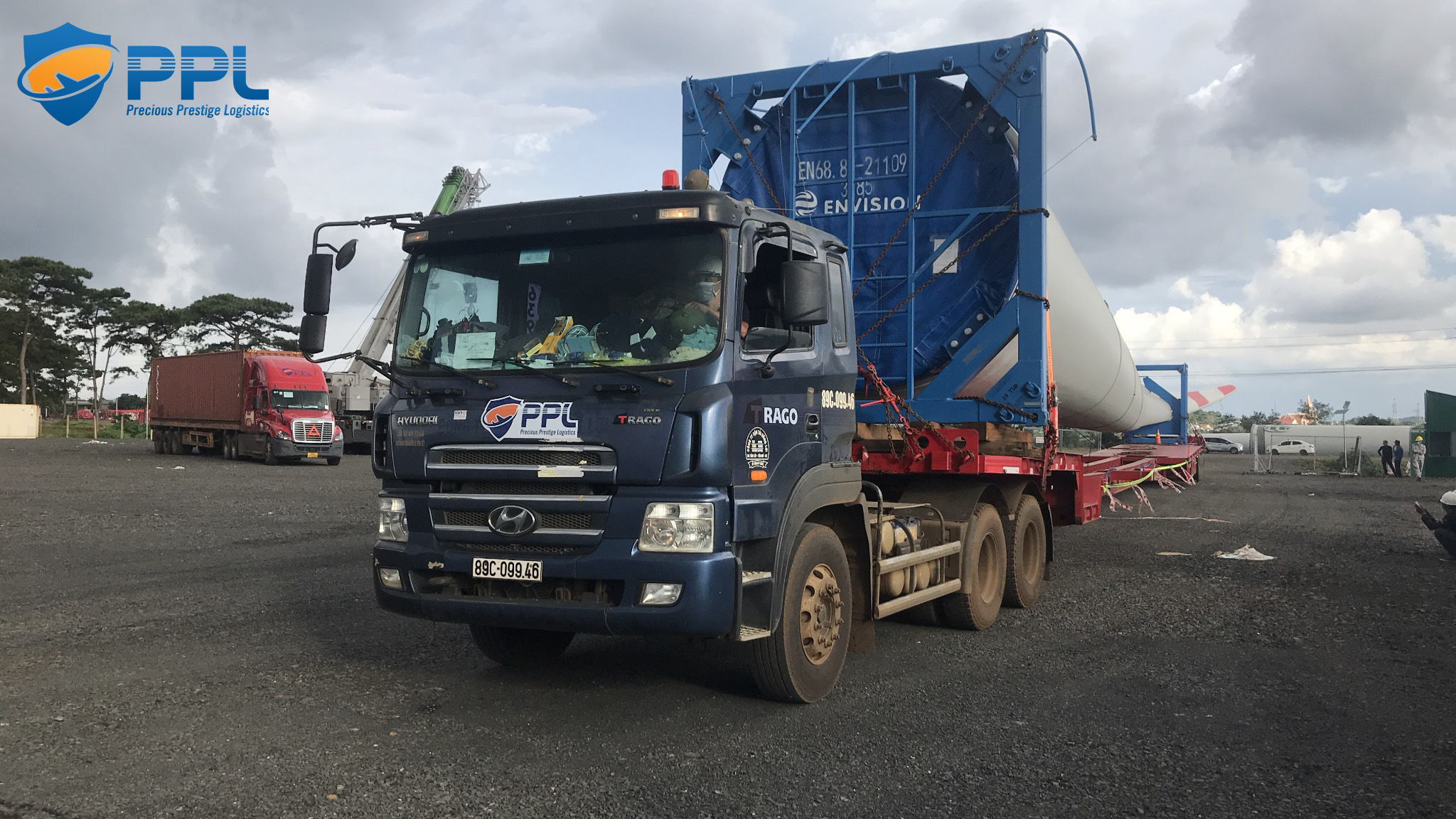

  • Vận chuyển toàn bộ 73 tháp điện gió từ cảng Phú Mỹ và cảng Cam Ranh đến công trường.
  • Thực hiện thông quan nhanh chóng, an toàn.
  • Đảm bảo tiến độ trong điều kiện thời gian gấp và yêu cầu kỹ thuật cao.

Thách thức chính

  1. Thời gian yêu cầu giao thiết bị rất ngắn.
  2. Thời tiết mưa nhiều, đường đèo dốc, địa hình phức tạp.
  3. Công tác vận chuyển diễn ra trong thời kỳ giãn cách vì dịch bệnh.
  4. Hàng hóa kích thước lớn: nặng nhất 86.9 tấn, dài nhất 77 m.

Giải pháp & triển khai

  • Huy động đội phương tiện siêu trường – siêu trọng chuyên dụng.
  • Xây dựng phương án vận chuyển phù hợp địa hình và thời tiết.
  • Chia ca vận hành liên tục để đảm bảo tiến độ.
  • Phối hợp chặt chẽ giữa Ban dự án Đắk Lắk và Ban giám đốc PPL để xử lý nhanh mọi phát sinh.
  • Tối ưu quy trình thông quan nhằm rút ngắn thời gian.

Tổng quan dự án

Chủ đầu tư

Công ty TNHH Đầu tư năng lượng tái tạo Cư Né & Công ty TNHH Đầu tư và Năng lượng mới KrôngBuk

Nhà thầu

China Huadian Co., Ltd

Đối tác của PPL

CMEC

PPL cung cấp

Vận chuyển , làm thủ tục thông quan

Khối lượng hàng hóa

73 tháp điện gió

Mã hàng nặng nhất

86,9 tấn

Mã hàng siêu trường nhất

77 m

Quãng đường vận chuyển

747 km (Từ cảng Phú Mỹ đến công trường: 455 kmTừ cảng Cam Ranh đến công trường: 292 km)

Thời gian vận chuyển

Từ 04/2021

Kết quả & hiệu quả

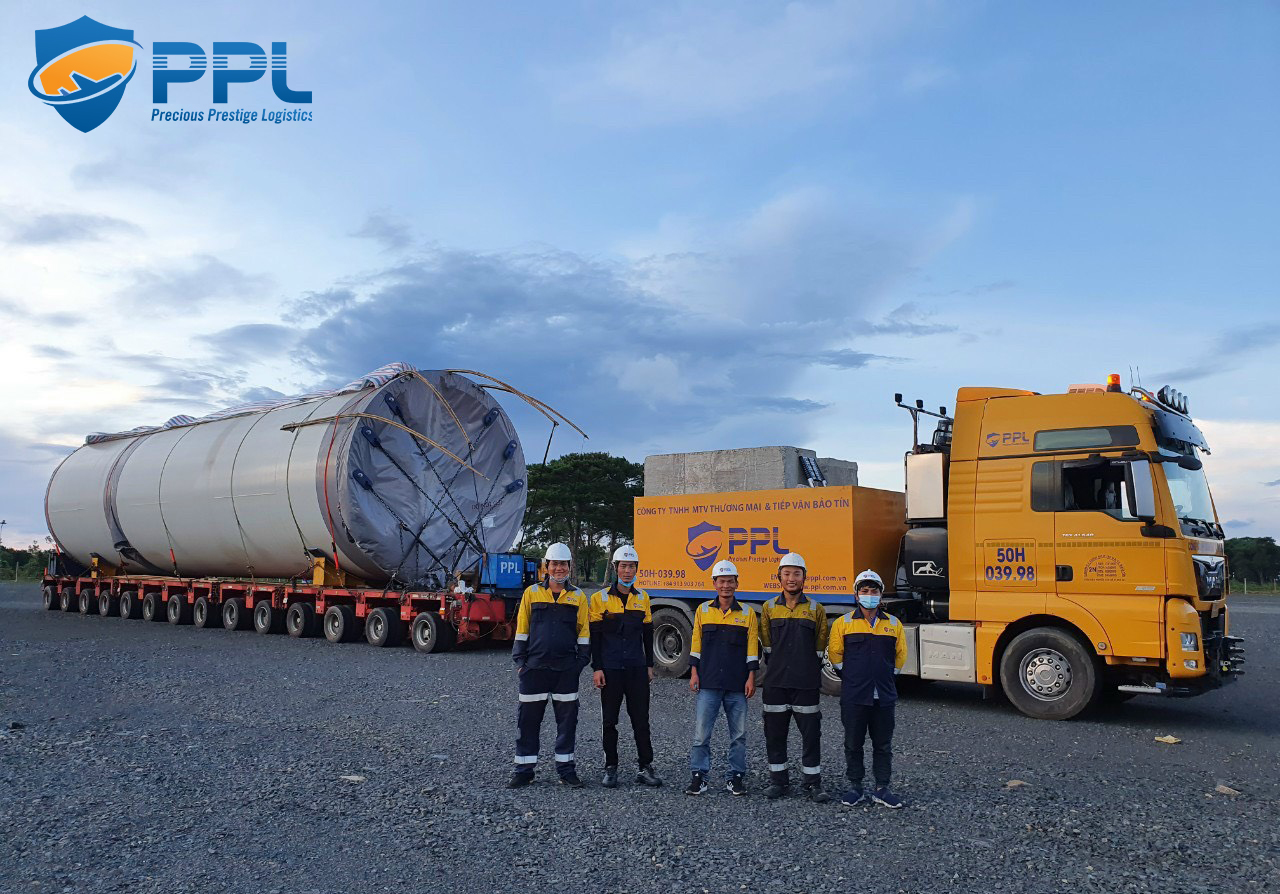

  1. Toàn bộ thiết bị được vận chuyển an toàn, đúng tiến độ, không xảy ra sự cố.
  2. Đảm bảo tiến độ nước rút của dự án trong bối cảnh thời tiết và dịch bệnh khó khăn.
  3. Khẳng định năng lực của PPL trong vận chuyển dự án năng lượng tái tạo quy mô lớn
